旋挖樁預留500mm由人工截樁的問題
工地打樁的最終預留高度有的已經超過2米,要甲方簽證,但是有哪個規范寫明了一般預留不超過500mm或者1000mm嗎?得找個依據
全部回答
(2)
首答僅用{{minutesHtml}}
-
這個定額說明中就有說明的,一般設計有要求超灌長度時按設計執行,否則按定額說明執行(一般為500mm)。
2014-11-21 16:38:34
-

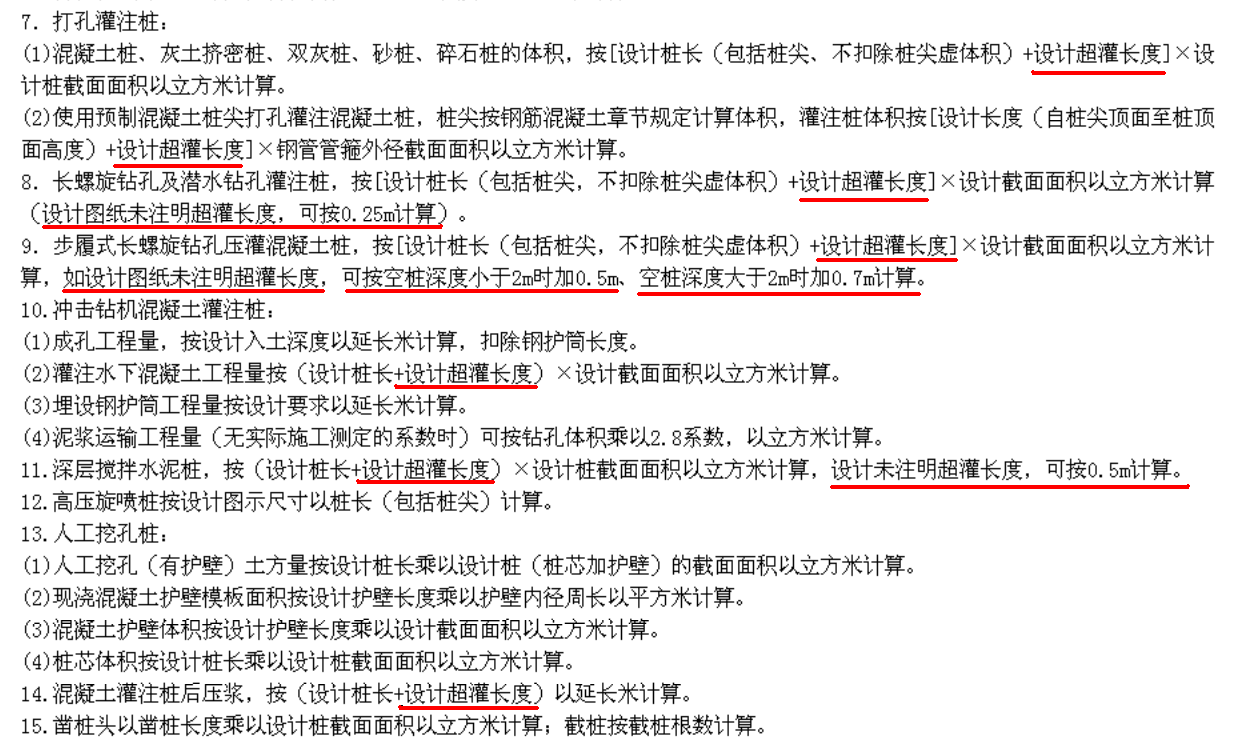

《全國統一建筑工程預算工程量計算規則(土建工程)》第3.2.7條:“鉆孔灌注樁,按設計樁長(包括樁尖,不扣除樁尖虛體積)增加0.25m 乘以設計斷面面積計算?!边@里的0.25m就是規定的預留長度(超灌長度)。一般地方定額對于鉆孔灌注樁預留長度的規定是:(設計圖紙未注明超灌長度,可按0.25m計算)。所以預留長度(超灌長度)首先應該有施工圖設計、施工圖沒有設計打樁單位應該根據打樁現場編制施工組織設計并且得到建設單位批準,明確樁的預留長度。施工圖沒有明確、施工組織設計沒有明確,不論實際預留長度是多少都是按計算規則規定的0.25m長度計算。所以打樁預留長度是施工前就應該預測,不能施工后再辦理簽證計費。混凝土灌注樁預留不超過500mm或者1000mm都沒有正式的書面文件。山西省計算規則規定:深層攪拌水泥樁設計未注明超灌長度,可按0.5m計算。
