因甲方的原因,使工程干著干著就通知停工了,腳手架、模板、塔吊等租賃費用咋的計算
因甲方的原因,使工程干著干著就通知停工了,腳手架、模板、塔吊等租賃費用咋的計算,怎么寫索賠申請?
全部回答
(2)
首答僅用{{minutesHtml}}
-
實際上是描述自己認為需要補償?shù)膬?nèi)容、部位及工程量
2023-04-13 09:25:21
-
你好:

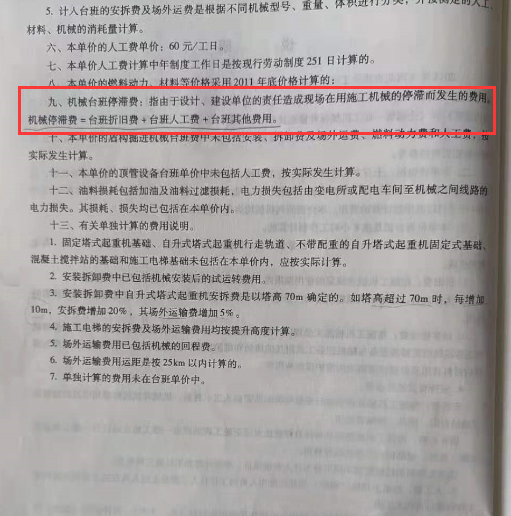

1、腳手架、模板沒有合適的定額子目,列明工程量*實際租賃的時間及價格,算出停工期間的費用
2、塔吊同樣的需要計算租賃費、塔司費用及相關的機械停滯費
如果所有項目都要求套定額的話,那就只能套用借用相關定額補充調整為你們的實際租賃和發生的價格并且進行索賠
3、還要計算停工期間管理人員的工資費用等等。
建議你列明內容,注明原因,逐條進行索賠,寫明依據及發生的費用
