黃生 2023-08-16 14:47:26 | 廣東省 土建預算 | 1331查看 1回答
廣東省2022工期定額計算,確定腳手架使用費

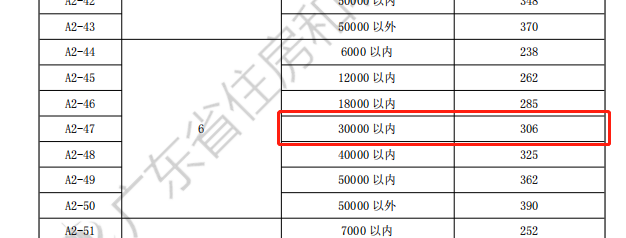

對于一個項目假設一共有3棟廠房,1棟個宿舍樓,合計2.8萬平方米建筑面積,是不是整體考慮工期為306天,綜合腳手架使用費是按各棟建筑面積比例分?jǐn)偰_手架使用費天數嗎?
全部回答
(1)
首答僅用{{minutesHtml}}
-
已采納
同一承包人同時承包一個建設項目中多個獨立的單項工程時,先分別計算各單項工程工期T1,T2,T3,…,并按工期長短由大至小取前3 個(T1>T2>T3),按以下公式計算總工期:
T =T1+T2×0.3+T3×0.2
式中T——工程總工期;
T1、T2、T3——單項工程工期。
2023-08-16 21:56:10
