請問施工進度計劃表怎么計算呀

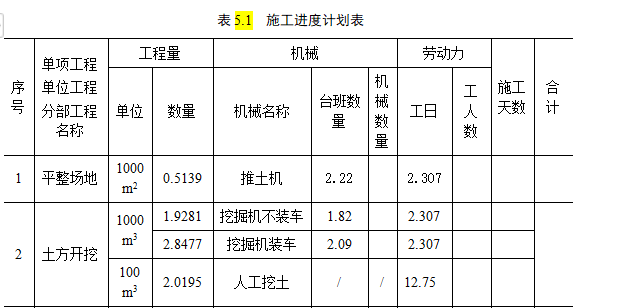

①這個表里:工程量我知道,工人數是自己定(假設40人),臺班數量和工日是去建筑工程消耗量標準及計算規則里查的(這樣查對嗎)
②比如平整場地:施工天數=0.5139/2.22/2.307/40*1000=2.5≈3人(是這樣算嗎)
③人工挖土=2.0195/12.75/40*1000=3.96(是這樣計算嗎)
全部回答
(1)
首答僅用{{minutesHtml}}
-
上面是人工配合機械,不能混算,他們的含量也是分開來的;
人工挖土部分,挖202多m3,需要12.75個人工,每個人工8小時,1個人需要102個小時,如用40個人,102/40=2.55個小時,2.55/8=0.319個工日,不知道你明白沒有?概念要分開
2024-06-03 08:39:55
