不回頭的人 2025-03-13 12:28:24 | 廣東省 安裝結算審核 | 75查看 2回答
請教一下比較有爭議的問題比如這個管道安裝子目沒有管件主材,是否可以申請變更增加?
這個項目是招標控制價投標(就是根據建設單位提供的綜合單價以及高投標限價進行投標。而不是自己組價投標),但是有個別清單子目漏項或者項目特征描述模糊。就比如這個消防管道安裝,主材肯定還有異徑三通、大小頭彎頭等,是否可以增加這個費用?
全部回答
(2)
首答僅用{{minutesHtml}}
-
如果可以確認沒有計算的是可以增加
如果已經綜合到管道的主材單價中了就不能再計算
這個就需要與控制 價編制單位或編制人員去確定看看當地編制預算時是怎么考慮的

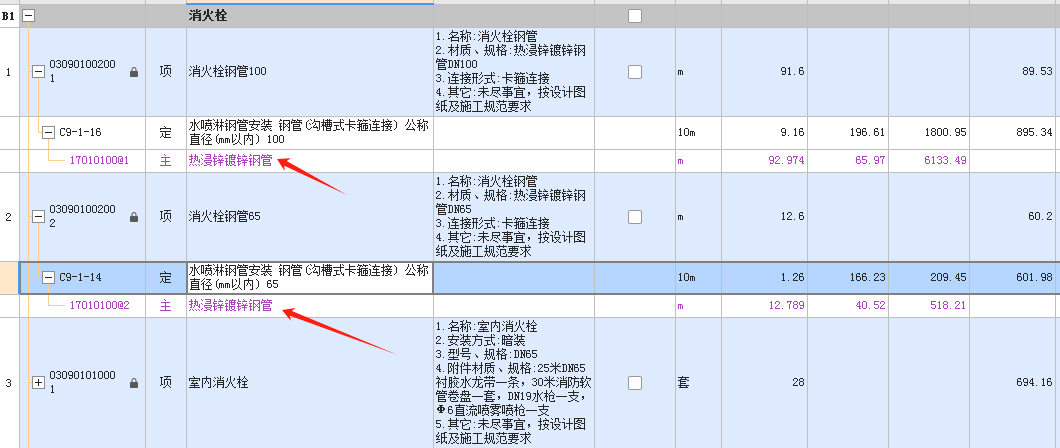

你可以打開你們當地的軟件,然后輸入這個子目看看管件是單獨列的還是綜合考慮的,從工料機明就可以看出來

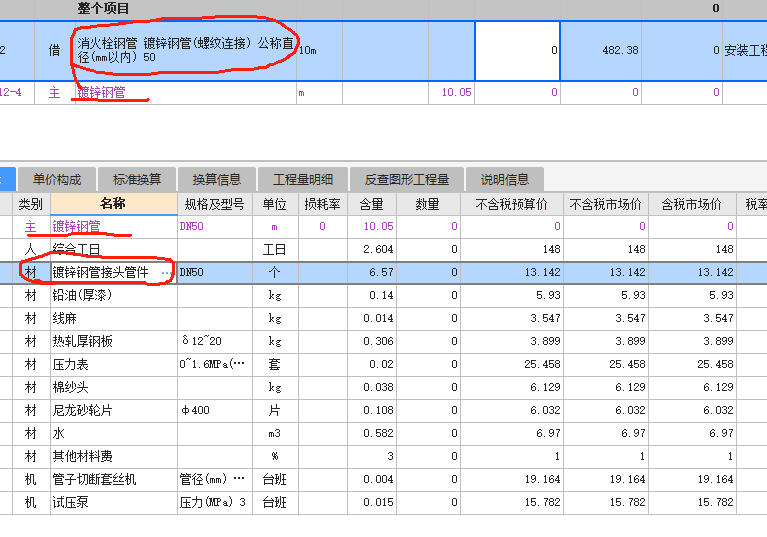

比如我們這里的子目是這樣的,就說明組價時管件是不用單獨計算
首次提交 2025-03-13 12:41:13 最近修改2025-03-13 12:46:56 (修改過1次)
-
先看什么結算合同方式,第4點這個。
