新舊碰撞,養護“單飛”:解讀24綠化標準下植物養護計價與移交的關鍵變化

新舊碰撞,養護“單飛”:解讀24綠化標準下植物養護計價與移交的關鍵變化



隨著《GB/T 50858-2024園林綠化工程工程量計算標準》(以下簡稱“24綠化標準”)及湖北24系列定額的發布,園林綠化工程造價管理迎來重要變革。其中,植物養護從分部分項工程“內置項”轉變?yōu)楠毩⒌摹皢蝺r措施項目”,堪稱本次修訂的核心亮點之一,必將對承發包雙方的計價、合同履行及工程移交產生深遠影響。本文聚焦于此關鍵變化,結合移交流程進行深入探討。

計價

一、 核心變化:養護從“內置”到“單列”,計價邏輯根本轉變



1、13綠化規范(GB 50858-2013)模式

  位置:栽植花木清單項目內部。

  體現方式:在項目特征中明確描述“養護期”(通常包含成活養護期和保存養護期)。

計價邏輯:養護費用是栽植綜合單價不可分割的一部分。承包人只需按項目特征描述的 固定期限完成養護并達標,即可獲得包含養護費在內的完整工程款。養護期是確定的合同義務。

造價技能



2、 24綠化標準模式

位置:植物養護成為獨立的清單項,歸類于單價措施項目。

  體現方式

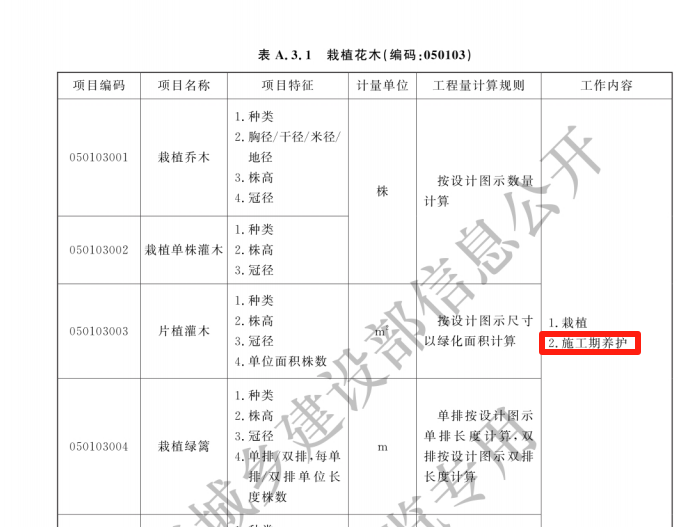

    1)栽植花木清單的工作內容僅描述為“施工期養護”(通常指栽植完成后極短期的?;畲胧?。

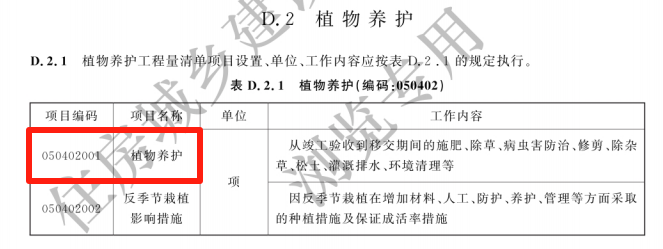

    2)專門的“植物養護”清單項,按“”計量。

    3)關鍵點 單價措施項目清單通常沒有詳細的項目特征描述欄。

  計價邏輯

   1)栽植綜合單價不再包含移交前的長期養護費用。

    2)長期養護費需在“植物養護”這個獨立的單價措施項目中單獨報價。

    3)核心挑戰:養護期(從竣工驗收合格到正式移交)不再是固定的,而是具有不確定性。其長短取決于實際移交流程的進展速度。

建筑行業專業資訊門戶-新干線頭條計價

二、 變革影響:不確定性增加,報價與合同管理面臨新挑戰



24綠化標準將養護“單飛”為措施費并按“項”計量,帶來了顯著變化:

  1、風險轉移:養護期的時間不確定性風險從發包人方(通過明確項目特征定義期限)轉移給了承包人。承包人必須在報價時自行預判和消化此風險。

2、報價復雜性提升:施工單位在填報“植物養護”項的單價時,必須深入研究項目的具體移交流程、歷史效率、可能的延誤因素,并據此估算一個相對合理的“平均”或“預期”養護期。報價需涵蓋該預期期限內所有養護成本(人工、水肥、農藥、機械、可能的補植、管理等)。

  3、合同條款至關重要:由于清單本身無法明確期限,合同中必須對“植物養護”措施費的計量支付規則進行詳盡約定。關鍵點包括:

     1)養護期的起算點(通常為竣工驗收合格之日)。

    2)養護期的結束點(以正式移交確認為準)。

    3)養護費如何計量支付?是按月支付?還是按最終實際天數結算?超期養護的單價調整或補償機制?

    4)移交延誤的責任劃分與費用承擔。

  4、過程管理要求提高:承包人需加強養護過程記錄和移交進度跟蹤,作為未來結算或索賠的依據。



三、 厘清關鍵:養護期定義與移交流程


   理解“植物養護”對應的時間段是應用新標準的基礎:

   養護期 = 竣工驗收合格 至 正式移交完成

   起點:工程整體或標段通過竣工驗收。

   終點:完成向最終養護管理單位(如城市管理綜合服務中心或其指定的養護單位)的正式移交手續。



四、 綠化工程移交流程要點(以典型政府投資項目為例)



以下流程清晰說明了影響?zhàn)B護期結束時間的關鍵環節,承包人需充分了解:

1、適用范圍與原則:明確項目是否符合政府投資及建城區內移交條件,遵循分階段建管移交原則。

2.、移交前提條件

    工程按圖、按合同要求全部完成。

    施工保修養護期已滿且養護質量達標(符合CJJ82-2012等規范)。

    建設期、養護期相關費用(水、電等)已結清。

3、移交資料準備:建設單位需向接收單位(如城管服務中心)提交完整的前期資料、施工資料、竣工圖、工程評估報告等。

4、移交申請:建設單位在合同約定的施工保修養護期滿后,正式致函接收單位并提交《園林綠化工程建管移交申請表》。

5、審查與核驗

    1)資料審查:接收單位及主管部門(如住建局)對提交資料的完整性、合規性進行審核。

    2現場核驗:資料審查通過后,組織相關單位進行現場實地檢查,評估工程實體質量及養護狀況是否達到接收標準。

6、正式移交或整改

    1)達標接收:資料齊全、現場核驗達標,接收單位予以接收,并及時移交給后續養護單位管理。此節點標志著承包人“植物養護”責任的終點。

    2)整改復驗:核驗不達標,建設單位需在規定時限(如30日)內整改。整改完成后申請復驗,復驗達標后方可接收。此階段的額外養護成本及責任需根據合同約定界定。



五、 總結與建議



24綠化標準將植物養護獨立為按“項”計量的單價措施費,是適應市場實踐、明晰責任界面的一次重要進步,但也顯著增加了承包人關于養護期限的成本預估風險。

  對施工單位(承包人):

深度調研:投標報價前,務必深入了解項目所在地的具體移交流程、平均耗時、常見卡點。

  精準測算:基于調研,結合自身養護成本,合理預估養護期,并在“植物養護”措施費報價中充分體現??紤]設置一定的風險金。

  重視合同:積極參與合同談判,爭取清晰、公平的養護費計量支付條款(如明確超期養護補償機制)。明確移交標準、流程及時限。

  強化記錄:做好詳細的養護日志、移交申請及過程溝通記錄,為后續結算或可能的費用調整提供證據。

對建設單位(發包人)

  優化流程 盡量提高移交效率,縮短不確定期,減少雙方爭議。

  完善合同:在合同中清晰定義養護期起止、移交程序、驗收標準、超期責任及費用處理方式。

  明確標準:在招標文件或合同補充協議中,可考慮對“植物養護”措施費包含的工作內容、質量標準進行適當說明(即使清單本身無特征欄)。

結語

新標準下,“植物養護”從幕后走到臺前,其計價成功的關鍵在于對“時間不確定性”的精準把握和合同層面的有效管理。深刻理解移交流程,做好充分的風險預判與合同籌劃,方能在新規則下擦出合作共贏的“火花”,確保綠化工程的長期成效與各方權益。







新干線頭條是提供給用戶的知識共享平臺,新干線頭條上的內容均由在平臺上注冊的用戶發布,如您在新干線頭條上發現違法或侵權內容,請 【立即反饋】 或撥打我們的投訴專線4000-960-166與我們聯系。
5
收藏 3
評論 3
分享
  • 復制鏈接
  • 新浪微博
  • 微信掃一掃
|
反饋
熱評
(作者) 內容檢查中 未能發表

@   {{replyItem.content}}
內容檢查中 未能發表
暫時沒有回復,收到回復時可在此看到并進行答復

還有0條回復正在審核中,請稍后回來查看

28條評論

網友評論 文明上網,理性發言,共同維護網絡環境
選為熱評 (作者) 內容檢查中 未能發表

@   {{replyItem.content}}
內容檢查中 未能發表
暫時沒有回復,收到回復時可在此看到并進行答復

還有0條回復正在審核中,請稍后回來查看

內容推薦
更多資訊

頭像

一級造價師(土建+交通)、二級建造師(房建+公路)

已發表5篇文章

頭條熱榜 換一換

熱門搜索:
熱門問題
