第一部分 專業知識方面
一、2025計價體系所包含的內容
問:2025年7月1日開始實施的新標準、新計價體系都包含哪些?是否包含新工期定額、新的概算定額?
答:

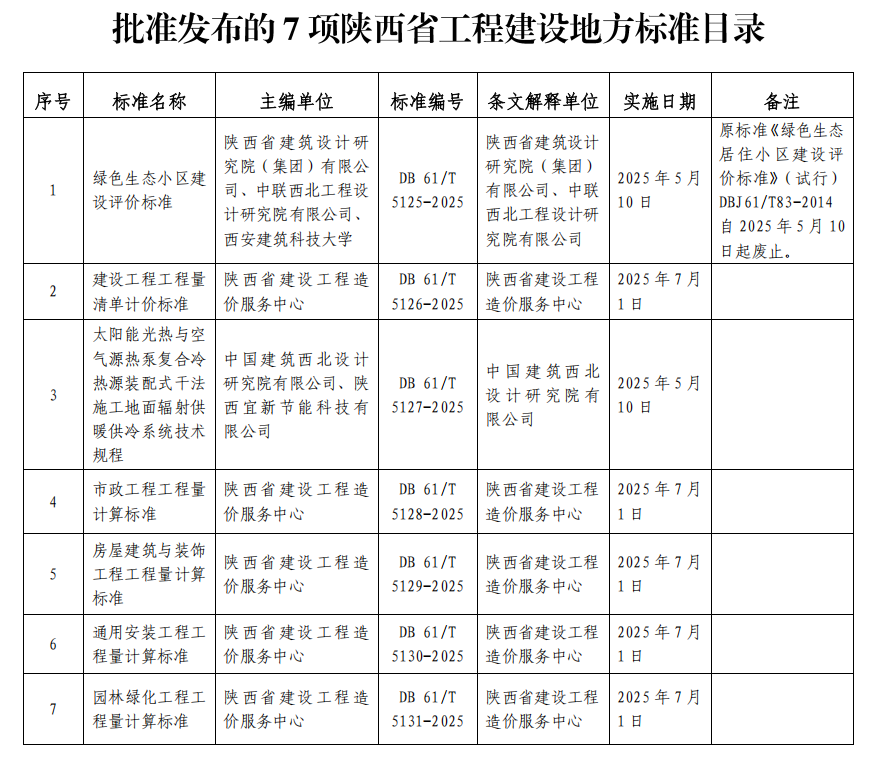

1. 關于批準發布《綠色生態小區建設評價標準》等7項目陜西省工程建設標準的通告(陜建標發[2025]2 號)批準發布7項標準。

2. 關于印發2025陜西省建設工程費用規則等計價依據的通知(陜建管發[2025]10號)發布了15份計價依據文件,詳見以下截圖明細。
3. 暫未發布新版工期定額,目前執行的工期定額仍然是2016版。
暫未發布新版概算定額,建筑工程概算定額仍執行2010版的,安裝概算定額執行2015版的,市政工程因為一直沒有概算定額,可參考2025市政消耗量定額和基價表。有待核實。
二、2025定額計價水平
問:2025新計價做出來的項目造價比之前高出很多,尤其是二次結構、抹灰、裝修、涂膜防水等,與交底中所講基本持平不符,為什么?
答:首先,經定額編制老師測定,新舊標準造價總體基本持平,詳見下圖;對于較小或是比較特殊的項目可能會出現偏高或是偏低的情況,都屬于正常。下一步就有待接受市場檢驗了。建議大家多關注定額站發布的定額解釋和勘誤。另外新定額做出來的綜合單價高,一方面是因為人工費高了;還有之前房建的取費基數是人材機,這次調整為人工費了,一部分費用會歸入綜合單價;之前計入在費用匯總表中的人工差價現在也計入在綜合單價了。
三、鋼結構構件計價
問1:鋼柱現在要需要考慮制作嗎?

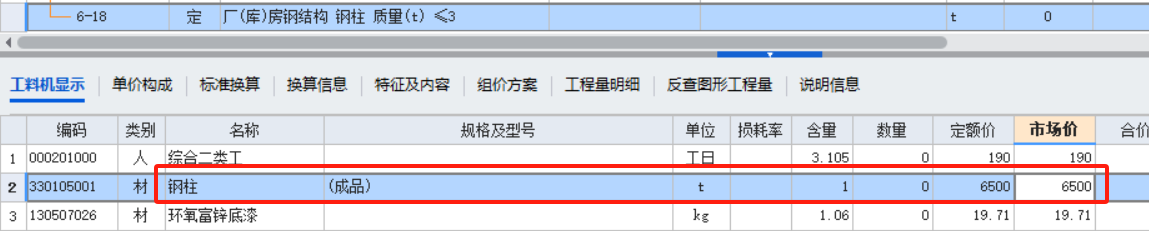

答1:鋼結構目前基本都是加工廠加工,現場安裝,所以子目中主材是按成品計,這樣就不用再套制作了;如果是現場制作定額也有相應的制作定額子目。
問2:鋼結構是全部包給加工廠劃算,還是自己買型鋼讓加工廠加工安裝,再單獨找油漆班組刷刷漆刷涂料??梢缘蛢r拿到型鋼。從鋼廠發貨到加工廠,加工廠預制加工預制件拉現場安裝。給加工廠損耗是定額損耗的一半。
答2:實是否劃算很多時間是相對的,節約成本的同時可能會存在質量、進度等扯皮現象。如果已經是比較成熟的合作模式應該不存在這個問題。
四、關于對拉螺栓堵眼費用
問:對拉螺栓堵眼費用是否需要單獨計取?
答:需要。對拉螺栓堵眼按單側墻面積、柱面、梁面模板接觸面計算。此處的單側可以理解為每側;舊標準也應該計取,當時計算標準是參考房屋建筑與裝飾工程消耗量定額(全國) TY01-31-2015中的計算規則(與2025定額相同)。
五、關于2025新計價建筑面積
問:是否算保溫層厚度?

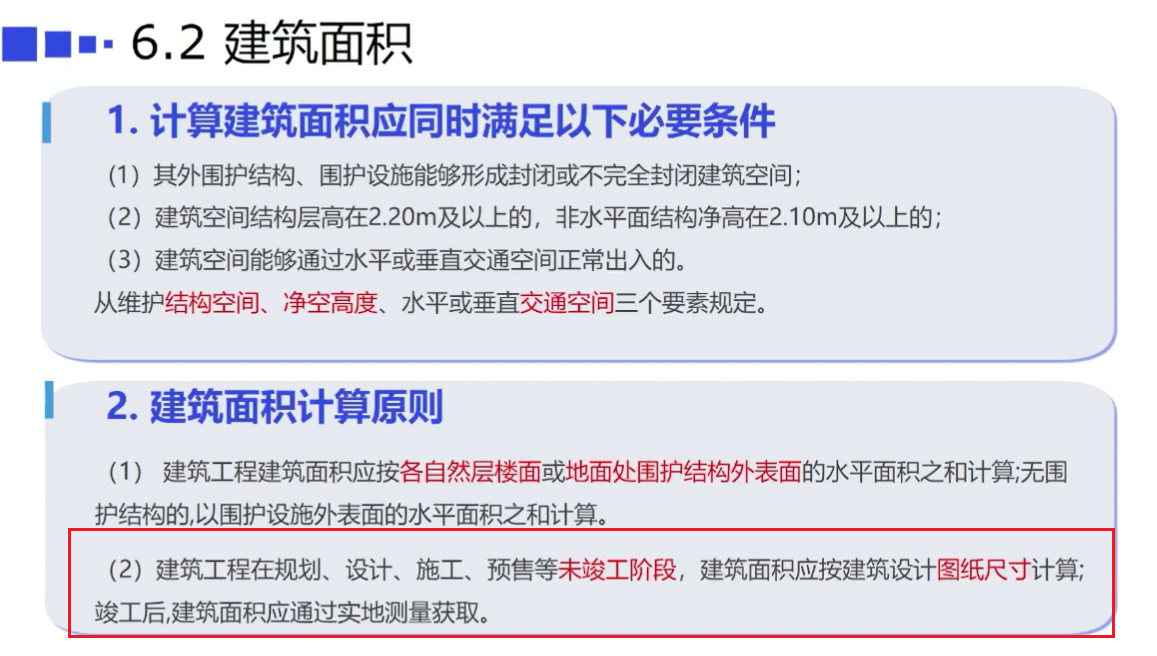

官方解讀:分兩種情況,未竣工階段和竣工后。詳見下圖內容。
交底注意事項:
計算建筑面積以建筑圖為準,建筑設計尺寸不包括二次設計;
不分誰承包,按規則規定計??;
圍護結構外表面:即抹灰、油漆及裝飾厚度都應該算;

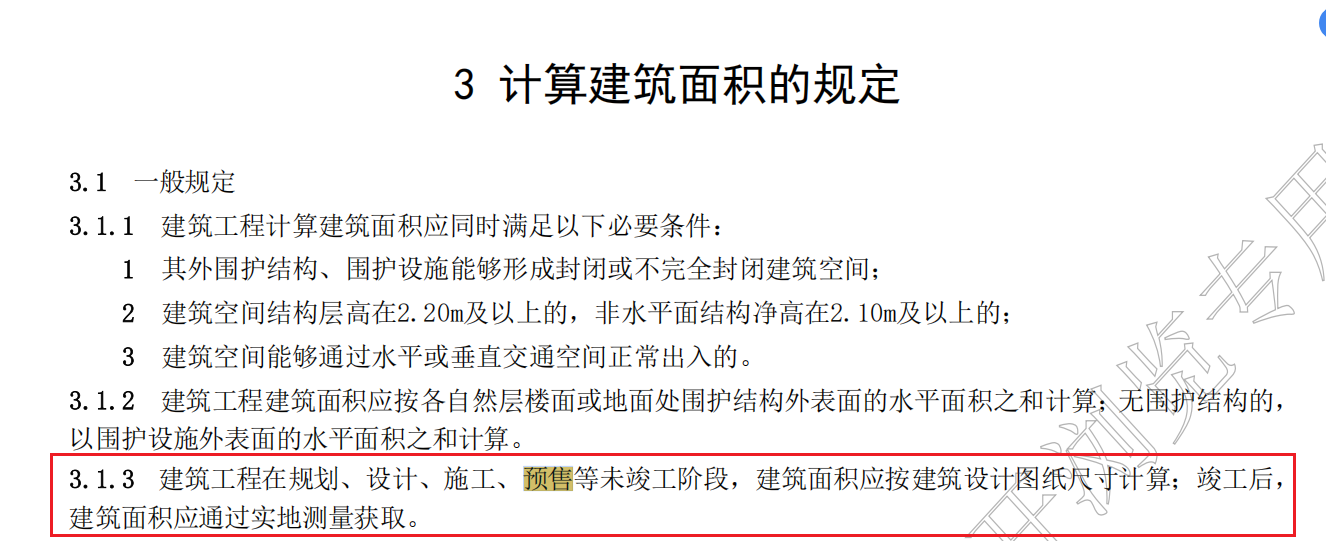

考慮抹灰、油漆及裝飾厚度在圖紙中體現不了,因此按建筑面積計算規定3.1.3 條執行,即在規劃、設計、施工、預售等未竣工階段按圖紙尺寸(不包含抹灰、裝飾厚度)計算。
實操建議:按交底所講分兩種情況對待,未竣工階段按建筑圖紙尺寸計取;竣工后通過實際測量獲取。
第二部分 軟件操作方面
一、關于6.0和7.0共存問題
問:是否可以在同一臺電腦上共存?如果可以,具體怎么操作?

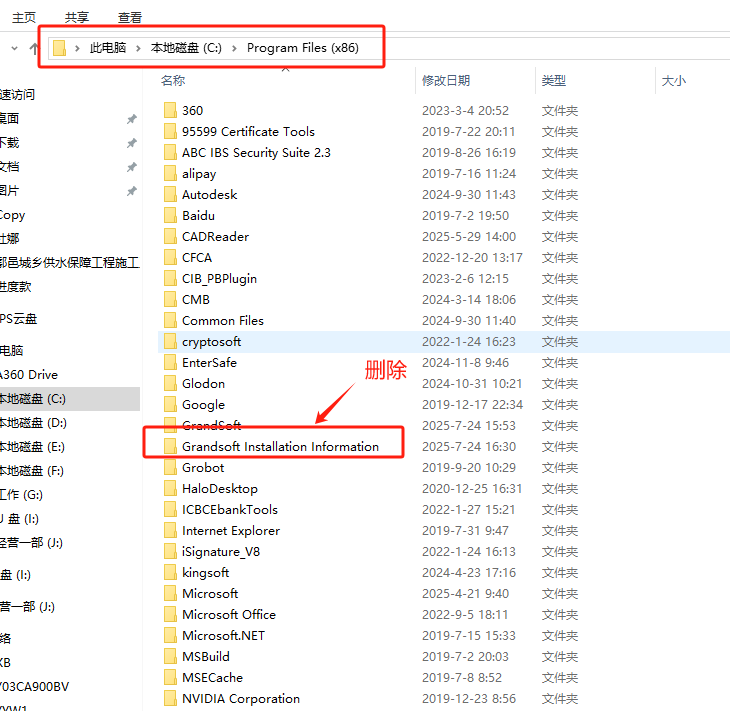

答:廣聯達官方解釋是不能共存,但實際使用過程中確實是有部分同行成功探索出了共存的方法。在這里同行分享的經驗和大家一起梳理一下。首先兩個安裝包需要安裝在不同的路徑下;第二,先裝7.0,再裝6.0;第三,裝6.0之前刪除注冊表(如下截圖)。大家有需要了可以再試試,不成功了也不用責備自己,因我也一直沒有試成功,干脆硬著頭皮用7.0了。
二、關于材料價報表

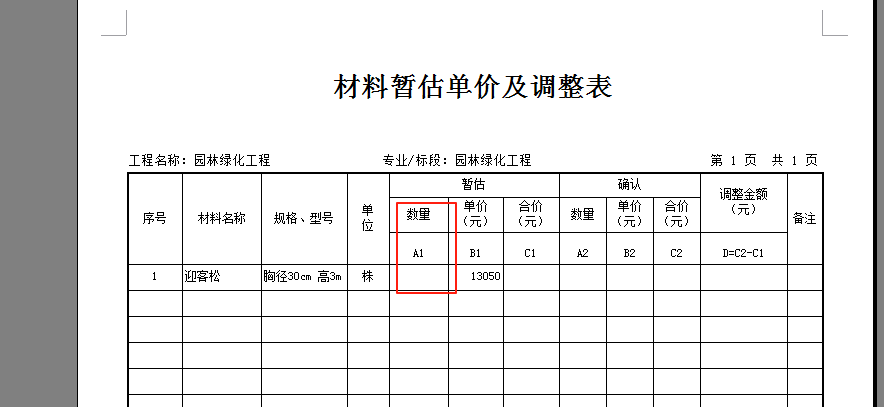

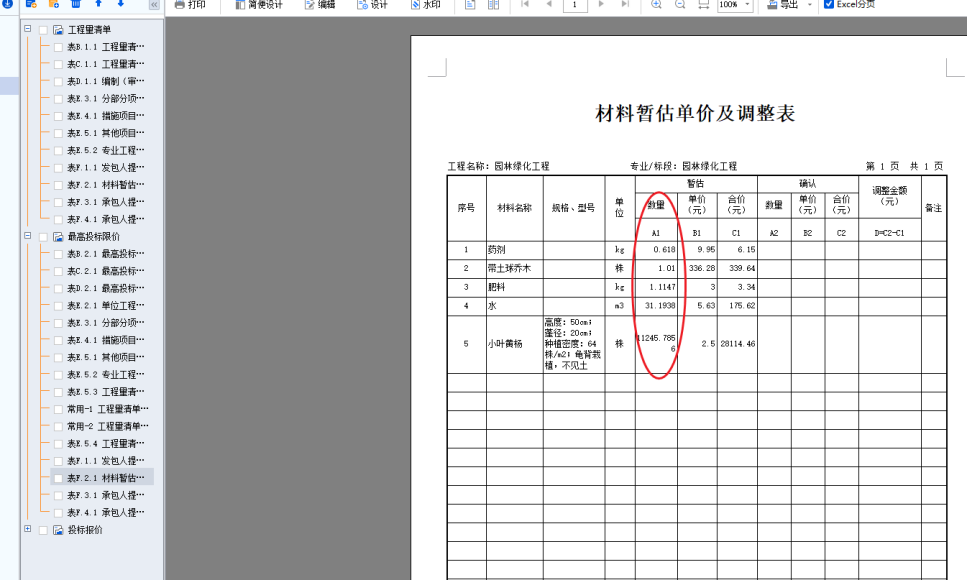

問1:我想問一下,就是材料暫估表中的數量怎樣提過去?其余的參數在定額中有的話,就直接在這張表能看到,但是數量過不來。

答1:?暫估價表招標人不需要列明數量。若有需要,可以將最高投標限價的對應報表導出進行編輯即可。

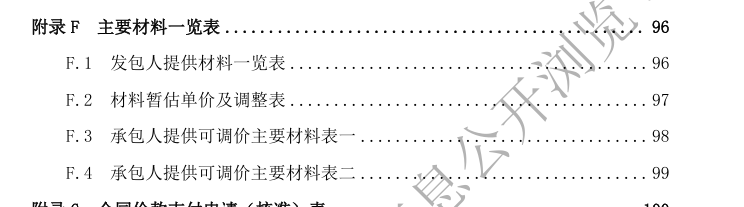

問2:依據新的計價標準,主要材料一覽表只有以下四張表,在最高限價編制階段出成果如果需要出《單位主材匯總表》,怎么辦?

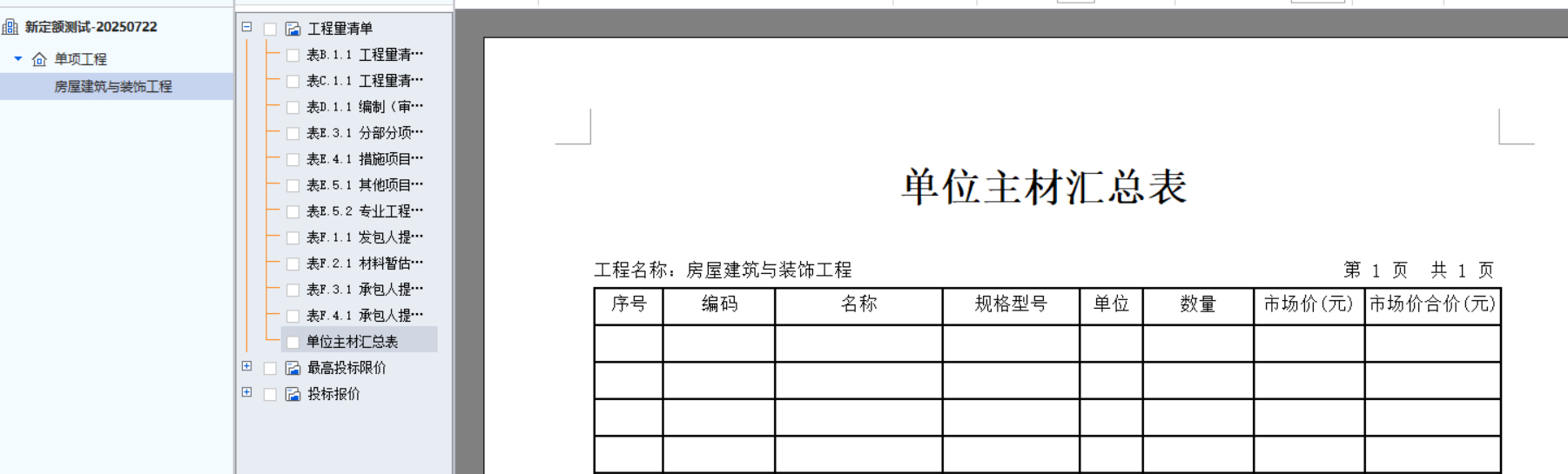

答2:主材表格式可自行編輯或從GBQ6.0的文件中導出模板再導入7.0。
三、投標報價扉頁格式
問:GCCP7.0的投標報價扉頁上只需要編制人簽字蓋章,沒有審核人;是最終版計價標準文件改了嗎?

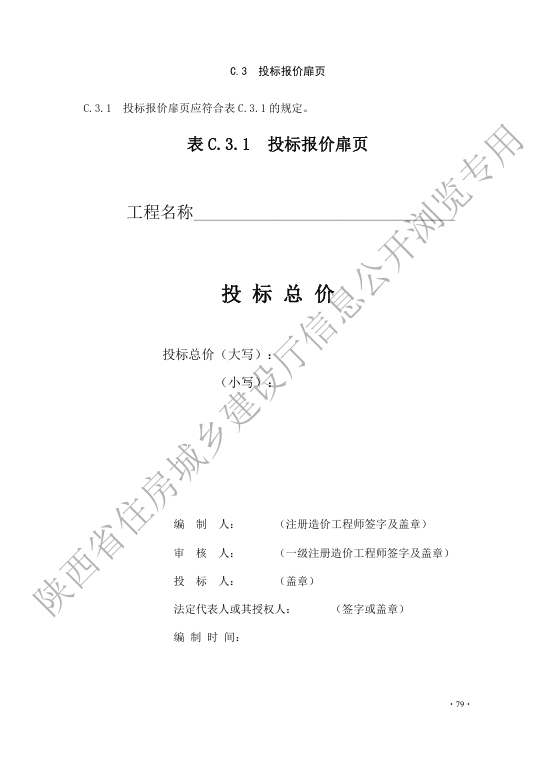

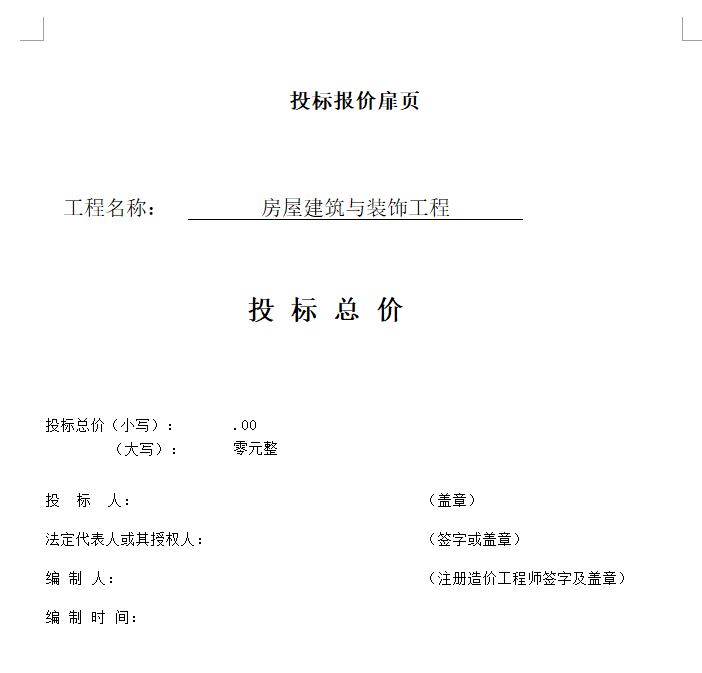

答:投標主要看招標文件要求的格式,投標可以按計價標準。軟件中的應該是和計價標準保持一致才對。招標文件如果沒有要求的話,也可以按照軟件格式上執行。下面載圖一為計價標準附錄,截圖二為7.0軟件默認格式。
四、新建審核文件
問:7.0軟件怎么新建審核文件?以及與6.0的不同有哪些?

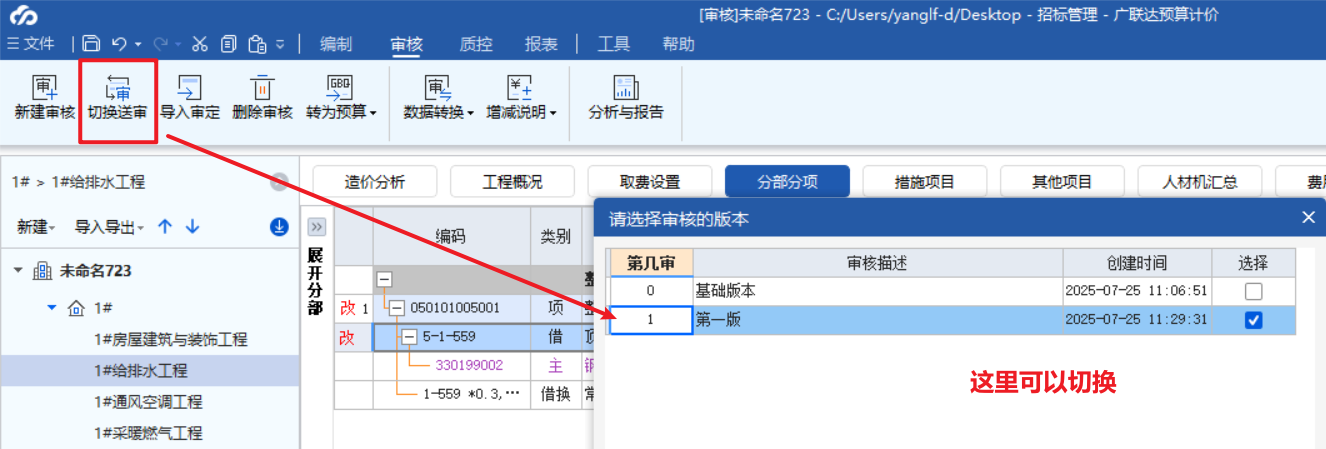

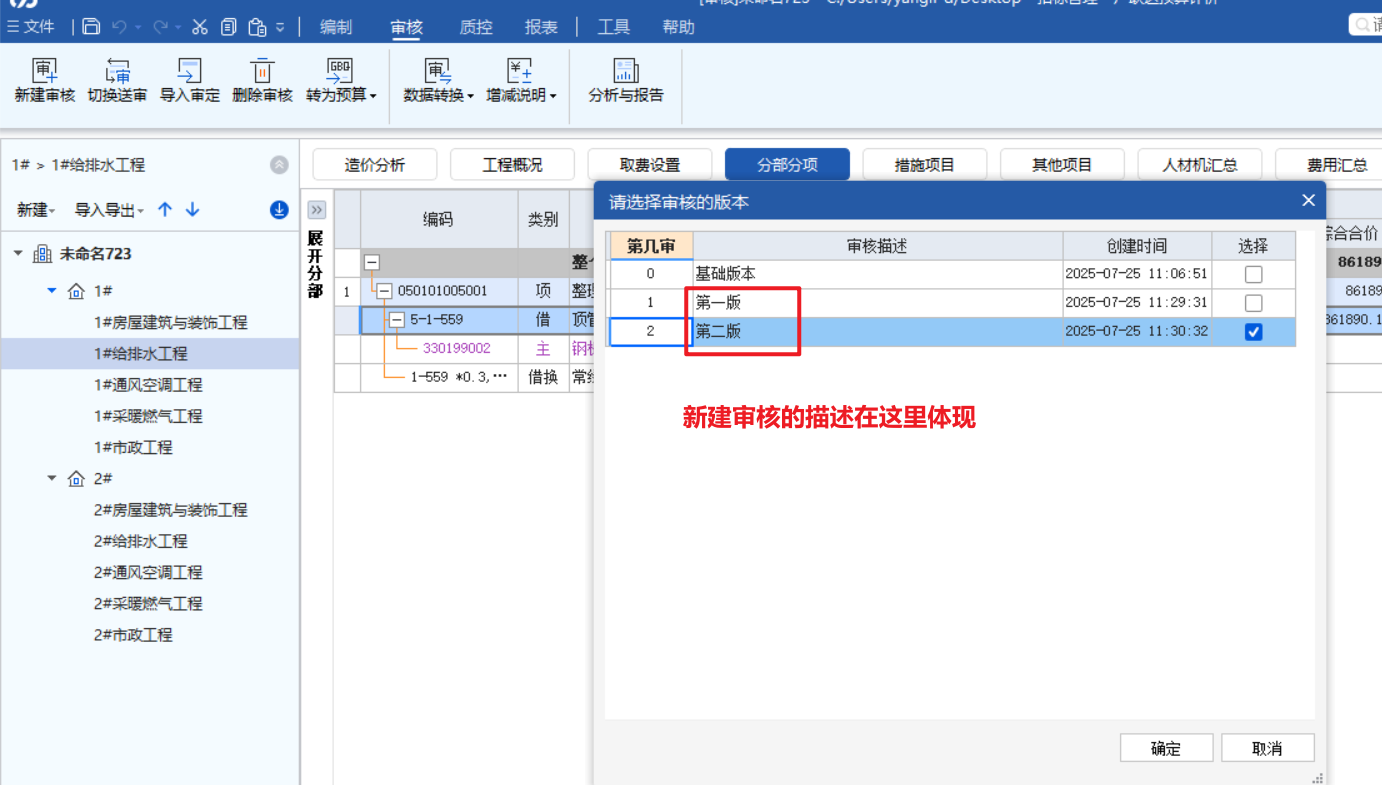

答:6.0新建審核的位置是與新建概算、預算并列出現的,7.0是在新建預算進入后點審核——新建審核進行新建,注意事項如下:
應先打開送審文件;
目前的版本只能逐個單位工程匹配;

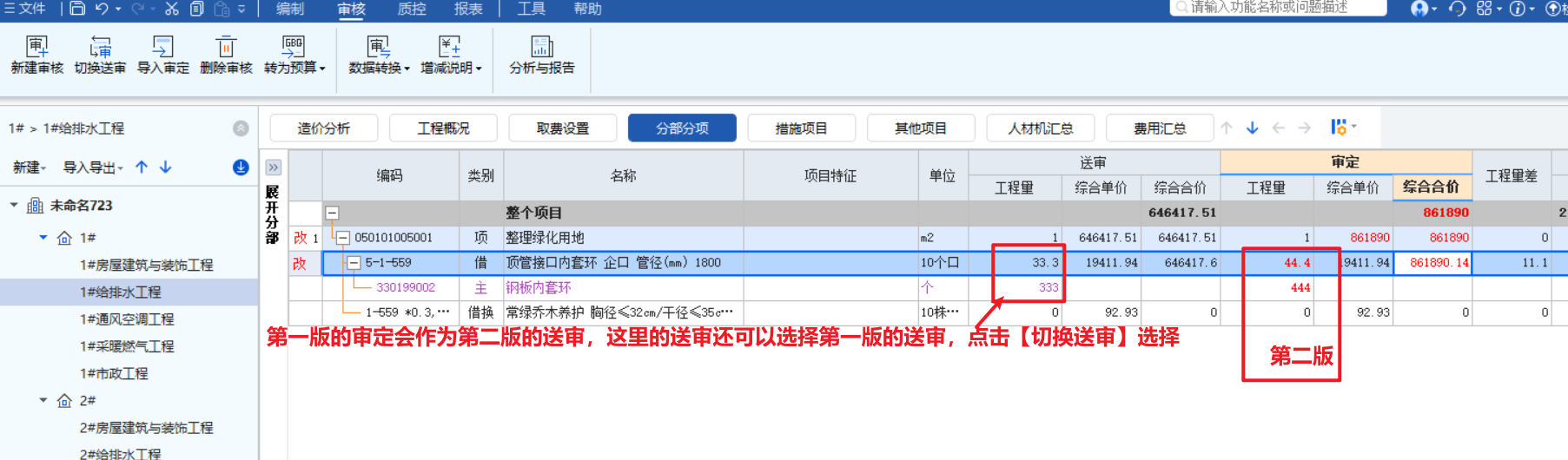

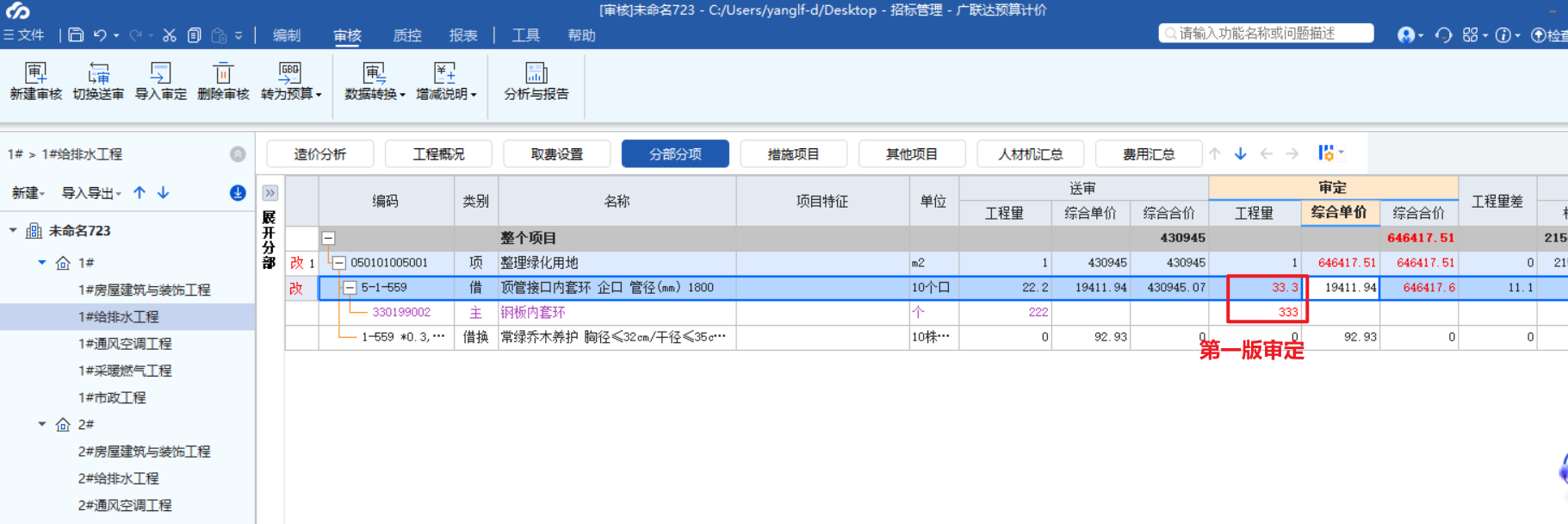

可實現多版本切換其中兩個文件進行對比;
注意:軟件目前是新了下一組對比,上一組的名稱才出現;只要對比的基礎版本不變,審定稿變化直接重新導入審定文件即可更新。
五、軟件界面的細節調整
問1:展開清單或子目功能在哪里?

答1:如下截圖“部——清——定——全”點一下即可。
問2:查費用可以設置嗎?

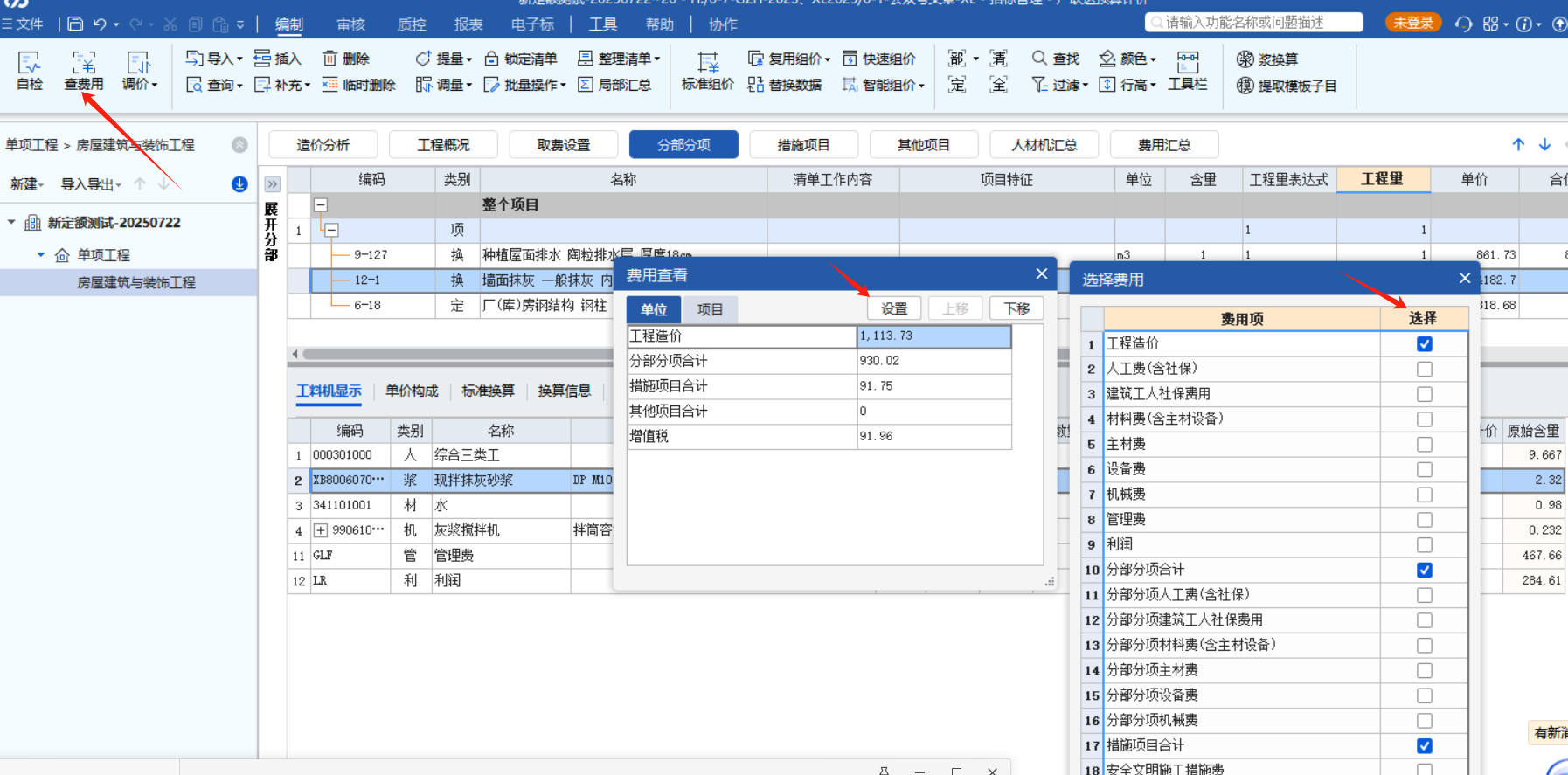

答2:可以。詳見下圖示意。
共28條評論
造價人職場充電寶

面對2025陜西計價體系,讓我們借勢而變、向新而行、聚眾成光!
已發表7篇文章
推薦關注換一換
頭條熱榜 換一換
- 施工過程中,承包人未及時辦理工期簽證還能順延工期嗎?
- 二次搬運:甲方以為 “順便搬”,乙方內心 “搬你個錘子”
- 深度剖析:工程抗震和圖元抗震的本質區別
- 陜西2025新計價實戰答疑集錦(二)
- 淺談《24版清單計價標準》3.5.1條關于投標報價澄清或說明規定的合法性
- 1 防雷接地系統計價及定額套用
- 2 真無語,地質勘察本是甲方義務,竟讓乙方考慮風險因素
- 3 柔性鑄鐵排水管A型、B型、W型對比分析
- 4 荒唐!聚苯板變更巖棉板,人材機成本大幅增加,甲方竟然不想給錢
- 5 一款更好用的CAD制圖軟件:支持了中文命令,以及指令智能匹配
- 6 審計別再吃啞巴虧!工程造價審計 3 個關鍵坑,90% 的人第一步就錯了
- 7 工程簽證資料這么做,不用擔心甲方拒簽
- 8 工業管道無損檢測工程量計算-文字查找快速定位
- 9 注意!職稱互認變天,一造≠中級職稱,需要“答辯評審”!
- 10 新舊碰撞,養護“單飛”:解讀24綠化標準下植物養護計價與移交的關鍵變化
- 11 截止2025年8月11日全國各省關于執行2024清單計價和計算標準的最新消息匯總
- 12 定額計價 8 步計算法,這 3 個關鍵步驟 90% 的人都做錯
- 13 9月1日起,新版《建設工程工程量清單計價標準》將正式實施!
- 14 “所建即所得” 人氣評選開啟!誰得模型好,您來評一評~
- 15 中建三局總經理調整!
- 16 秒懂閥門,圖形識別秒計量外螺紋安全閥、蝶閥
- 17 定額套用辨析:湖北2024定額中“墻身(粗料石)”與“擋土墻(粗料石)”人工費巨差探源
- 18 基礎墊層變厚,甲方居然不想給費用
- 19 新手入門:電纜選型其實沒那么難
- 20 辟謠!2025一造考試非但不會“放水”,難度可能再升級!
- 21 建筑面積給不給建設施工爭執不止
- 22 緊急通知!2025一造成績合格名單全面取消公示!
- 23 工程造價咨詢費如何計算?中價協35號文給出基準價
- 24 基建大潮來了,建工人有飯吃了!
- 25 屋面防水工程量計算-門窗卷邊位置扣減規則、要點
- 26 以案釋 “價”,揭開磚胎膜造價糾紛迷霧
- 27 新規落地!GB 55031-2022下腳手架計量!
- 28 2025年,又一所985高校停招土木工程!
- 29 鋼筋造價爭議實例深析
- 30 新品發布 | 鴻鵠CAD-更懂工程人的國產CAD制圖軟件
- 31 CAD快速看圖快捷鍵,讓你速度提升100%,后附記憶口訣!
- 32 弱電布線箱安裝詳解-圖形識別精準計量
- 33 李強總理定調經濟新動能,57萬億基建狂潮來襲!
- 34 道路工程結算審計技巧及要點
- 35 讓你分文不賺還是只虧不賺?“據實結算”安全生產費為哪般?
- 36 新清單中新增工程與工程變更有何不同
- 37 一文讀懂獨立費:計算方法、注意事項與實用工具全解析
- 38 零報價≠免死金牌:未施工項結算遭扣減!
- 39 防雷接地系統施工做法詳解,批量測量接地母線長度
- 40 趙本山:不是他的活,他要干。一個“竇娥冤”的定額,為何99%的施工方叫屈?
- 41 閉路監控系統之工程量清單計算-圖形識別輕松完成
- 42 定型井定額套用的隱形成本與優化路徑——基于湖北24市政定額的深度剖析
- 43 清單控制價編制,信息價單位如何快速換算
- 44 防雷接地工程量計算全解析:從識圖到計量,快速掌握要點與技巧
- 45 2024新清單對造價咨詢企業的影響及轉型策略
- 46 管道溝槽分層回填工程量計算與施工指南
- 47 方格網算土方量,詳細教學+案例解析
- 48 注意!24新清單來襲,聚焦措施項目核心變化,造價人速看!
- 49 在24版清單新規則下如何簽一份“聰明”的工程合同
- 50 市政管網,各種規格的管件匯總大全
